房山蘑菇矿洞探索项目

目录

项目Day 0

项目Day 1

项目Day 2

项目Day 3

项目Day 4

项目Day 5

项目Day 6

总结 (地图矢量图pdf文档在地图页面)

Day 0 – Dryrun

本项目计划为期6天。团队于4月14日集合,并进行了全天的预演。

由于所有潜水员都熟悉使用声呐进行LRUD数据收集,因此预演主要集中在使用Mnemo进行中心线数据收集。

预演内容包括:

1. 每位Mnemo团队成员必须熟练使用Mnemo。

2. 检查所有潜水设备的状况,并标准化每位潜水员的任务。

预演的目的是确保所有潜水员都能熟练使用Mnemo(本次项目中共使用了3个Mnemo)。

为了确保中心线数据在收集中能够达到最大效率,因此有指定的Mnemo团队成员来专门负责此任务。

由于GUE教练的教学风格略有不同,导致我们成员之间可能存在一些微小的技术差异。为避免此类可能出现的沟通问题,也在预演期间复习C2的某些必要内容,例如信号沟通和应急程序。

在预演过程中,每位潜水员都明确分配了特定任务,并建立了良好的水面支持,尤其是在任务分配方面。

Day 1

任务:

1. 了解并检查水下矿洞。

2. 寻找可能的延续通道。

3. 培养潜水员之间的默契。

第一天的潜水任务主要在于检查洞穴的结构可靠性以及潜水安全性。第一天计划进行两次潜水,以确保洞穴内的所有条件都符合安全要求。第一天的潜水对于整个项目的顺利进行有着至关重要的作用,不仅在于熟悉洞穴环境,也能更好地建立潜水员之间的配合。

第一天的团队安排和计划如下:

第一潜(Dive 1

第一天/第一潜

团队1

团队2

团队3

团队4

成员1

CW

WYCXYL

成员2

LLZXYYQZ

潜水任务

检查潜水/Mnemo

检查潜水

检查潜水

检查潜水

潜水时间

58 分钟

58分钟

58分钟

58分钟

第一次潜水结果:

在第一次潜水中,在矿洞的右侧入口处发现了一条橙色主线,该主线是由之前的进入矿洞的其他潜水员放置。团队1对主线进行了测量,结果显示橙色主线的长度为77米。

在主线的尽头,这里有一个自然光可以穿透的小天窗。然而,橙色主线并不是一条直线。在水面间隔时,我们进行了简短讨论,并决定寻找可能的寻找延续通道。

最初,我们很难找到可以继续前进的通道, 然后我们发现在距入口约30米处,墙壁向右倾斜,这表明左侧很可能有空间。我们决定在此固定并将线轮拉出120米后,并且确认洞穴可以继续深入探索。同时,团队1还使用Mnemo沿着这条新铺设的120米线路进行了测量。

为了便于区分,团队1在第一次潜水中调查和探索的线路均标记为黑色。

第二潜(Dive 2

第一天/第二潜

团队1

团队2

团队3

团队4

潜水任务

Mnemo/Push

LRUD/Push

Mnemo

LRUD

成员1

CW

WYCXYL

成员2

CWZXYYQZ

潜水时间

90分钟

90分钟

60分钟

60分钟

第二潜水的目标:

  • 团队1继续延伸主线,并在每个站点放置Cookie。
  • 团队2负责寻找支路通道,并在支洞内放置Cookie。
  • 团队3负责对新主线进行中心线数据采集。
  • 团队4负责从每个站点执行LRUD扫描。

第一天的项目结果:

在第一次潜水中,我们发现了一个宽阔的通道,但由于能见度较差,我们无法完全看清洞穴的两侧墙壁。但是尽管能见度较差,但是我们仍然成功找到许多支洞。

第二次潜水时,所有的任务分配更加明确,每个团队专注于自己的任务以提高效率。

Day 2

任务:

1. 重新验证所有测量数据。

2. 继续寻找可能的延续通道。

第一潜的潜水Dive 1

在第一次潜水中使用Mnemo和声呐验证所有中心线和LRUD数据。

第二天/第一潜

团队1

团队2

团队3

团队4

潜水任务

Mnemo

LRUD

Mnemo

LRUD

成员1

CW

WYCXYL

成员2

LLZXYYQZ

潜水时间

84分钟

90分钟

60分钟

60分钟

第二潜的目标Dive 2

在第二次潜水中,团队1计划从第一天的终点继续延伸主线,而团队3将与团队1协作,沿着新主线进行中心线数据采集。与此同时,团队2和团队4将合作验证剩余的LRUD数据。

第二天/第二潜

团队1

团队2

团队3

团队4

潜水任务

推进主线

LRUD

Mnemo新主线

LRUD数据验证

成员1

CW

WYCXYL

成员2

LL

ZX

YY

QZ

潜水时间

84分钟

90分钟

60分钟

60分钟

第二天的项目结果:

团队1发现,在第一天潜水到达的终点之后,整个洞穴通道仍然宽阔,但在某些区域能见度几乎降至零,这种低能见度可能是由于2024年北京的一次洪水造成的。

出于安全考虑,团队决定暂停原定的第三天继续推进主线的潜水任务,以便可以等待右侧系统的能见度恢复。同时,团队1在右侧入口附近发现了左侧入口,并注意到了先前潜水员留下的主线。

为了进一步探索,团队决定在第三天潜水新的左侧洞穴系统。

 Day 3

为缓解前两天潜水导致的疲劳,因此第三天仅安排一次潜水。

此次潜水的目标是使用Mnemo测量新发现的左侧系统的整条主线。由于该系统长度较短,主线测量可在一次潜水内完成。

为了确保数据的准确性,安排了两组Mnemo团队和两组LRUD团队。

第三天/一潜

团队1

团队2

团队3

团队4

潜水任务

Mnemo主线

LRUD主线

Mnemo主线

LRUD主线

成员1

CW

WYCXYL

成员2

LLZXYYQZ

潜水时间

120分钟

120分钟

90分钟

90分钟

第三天的项目结果:

  • 新发现的左侧系统的能见度远优于右侧系统,并且几乎没有泥沙沉积。
  • 此系统的整条主线已完成测绘。
  • 从左侧系统的能见度可以推测出2023年北京的洪水未对该系统造成明显影响。
  • 在此次潜水过程中,发现了大量跳跃段(Jump Sections)。

Day 4

任务:

继续以小组形式测绘跳跃段(Jump sections)。

第一潜的目标(Dive 1):

为提高数据收集效率,团队1和团队2配合,团队3和团队4配合。

第四天/第一潜

团队1

团队2

团队3

团队4

潜水任务

Mnemo Jump

LRUD Jump

Mnemo Jump

LRUD Jump

成员1

CW

WYCXYL

成员2

LLZXYY/QZCM/JB

潜水时间

120分钟

120分钟

90分钟

90分钟

第二潜的目标Dive 2

第四天/第二潜

团队1

团队2

团队3

团队4

潜水任务

Mnemo Jump

LRUD Jump

Mnemo Jump

LRUD Jump

成员1

CW

WYCXYL

成员2

LL

ZXYY/QZ
CM/JB

潜水时间

120分钟

120分钟

90分钟

90分钟

第四天的项目结果:

    在测绘其中一个Jump时,团队1和团队2成功延伸了其端点,并连接到系统中其他的Jump。然而,此新延伸部分尚未在此次潜水中进行测绘。
    与此同时,团队3和团队4成功测绘了一个独立的Jump,该Jump与团队1和团队2发现的Jump无关。
    团队3和团队4测绘的另外一个Jump成功连接回主线。
    在第三天所有收集的数据在绘制出来之后,都表明这两个系统在初始部分非常靠近。因此,在第四天的第二次潜水中,团队1的目标是连接这两个系统。经过简短搜索后,成功找到连接点,在距入口约200米处成功连接了两个系统。

Day 5

由于右侧系统已经两天未进行潜水,因此能见度应当有所改善,我们计划在第五天继续对右侧系统的探索。

第一潜的任务安排(Dive1):

团队1推进右侧系统的主线。

团队2推进左侧系统的主线。

团队3和团队4继续验证第四天的测量数据。

第五天/一潜

团队1

团队2

团队3

团队4

潜水任务

推进主线/右侧系统

推进主线/左侧系统

Mnemo 数据验证

LRUD 数据验证

成员1

CW

WY

CX

YL

成员2

LL

ZX

YY/QZ

CM/JB

潜水时间

120分钟

120分钟

90分钟

90分钟

第五天的项目结果:

    团队1在右侧系统发现了一个新的支洞,但尽管该区域能见度极差,团队1仍将其标记为Jump,并成功在200米后返回主线。
    另外,主线延伸了约400米,但是隧道的尽头被阻挡,不能继向前延伸。
    团队2在左侧系统进行主线推进,但终点同样被阻挡。
在一次关键探索中,团队1在右侧系统搜索新的支洞时,意外遇到了同时执行任务的团队2和团队3。当时,团队2在左侧系统的返程途中寻找额外通道,而团队3正在进行Mnemo测绘。团队1立即返回右侧系统的主线,并在后面与团队2和团队3会合。也就是说两个系统在距离入口700米的地方再次连接!
    与此同时,新铺设的线路也通过Mnemo进行了测绘。
    鉴于当前的测量距离,预计在第五天结束时可以完整了解两个系统之间的连接情况。

 Day 6

项目最后一天的目标是回收整个测量过程中使用的所有标记物,以及放置在左右系统中的所有其他物品,并改进所有T和Jump设置。

与之前的任务潜水不同,本次潜水主要是一次放松潜水,并没有具体任务。此外,团队1在第六天还验证了第五天收集的所有中心线数据。

到第六天结束时,所有潜水任务均已顺利完成。团队开始收拾装备,准备返回。

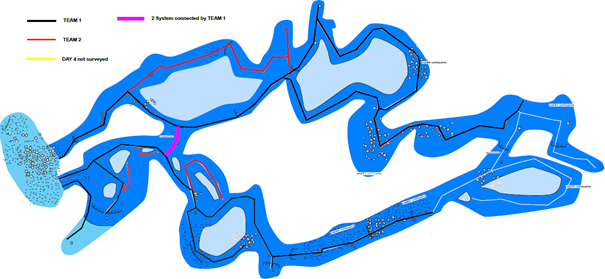

以下是团队六天辛勤工作的测绘成果地图,不过右侧系统的一个Jump支路通道没有被测绘,仍然有一些区域将在下一个项目中继续完成。

 地图矢量图pdf文档在主页 地图内下载

总结

房山矿洞系统的成功探索以及测绘离不开每位团队成员的无条件的信任以及全心全意的投入。本次项目对所有参与者而言都是一次极具价值的经历。当然,在未来项目中有一些可以不断改进的地方,例如Mnemo的熟练使用,以及每位团队成员应当在项目开始前先接受相关的培训。

对未来的展望:

1. 全员必须是GUE C2级别潜水员。

2. 时刻保持潜水的热情。

3. 积极寻找未知洞穴。

BKP 2024年
